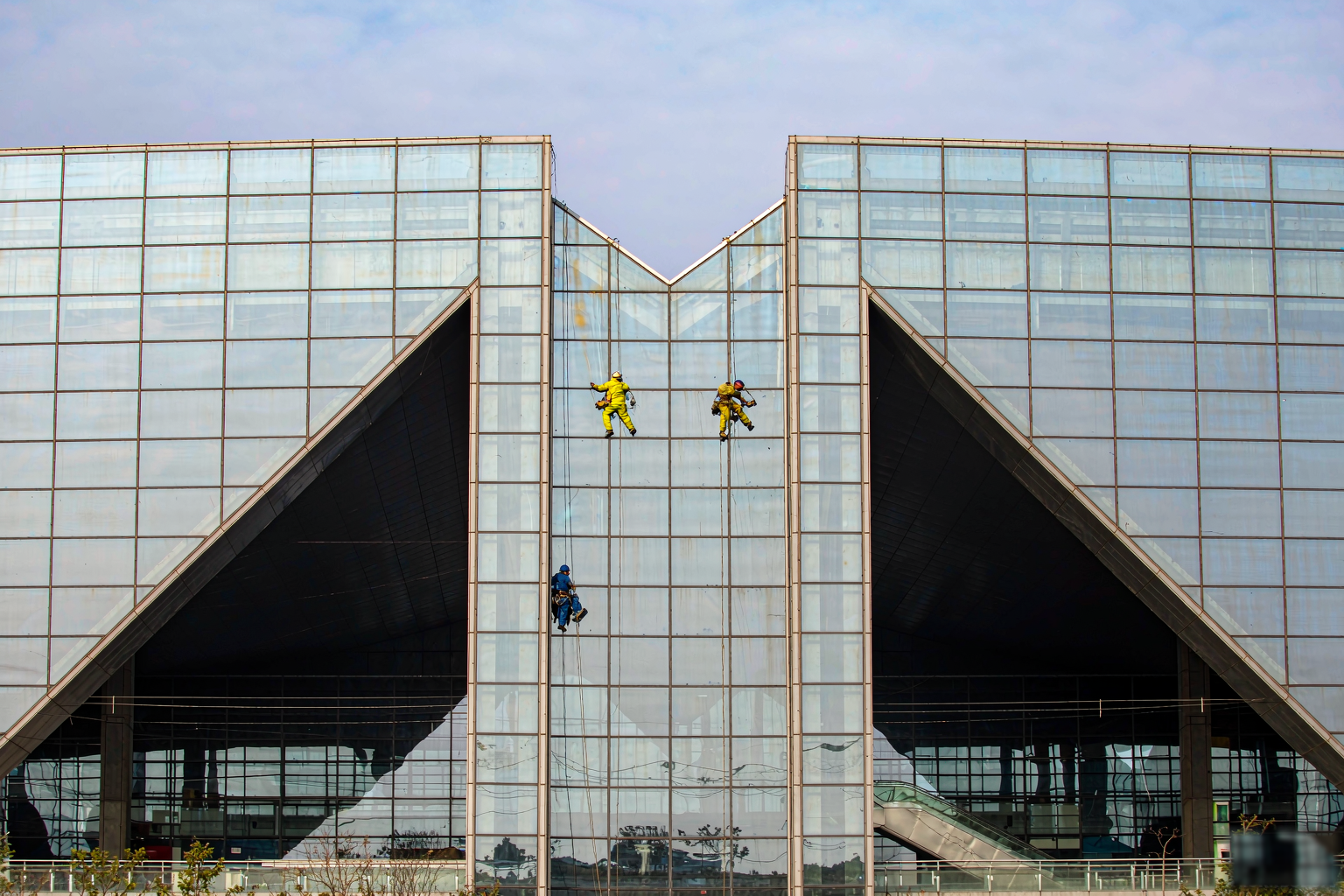

某高铁站房幕墙清洗与安全管控案例复盘:难点、方案与交付

摘要

营业中高铁站房幕墙清洗怎么做?分段天窗点、双绳冗余、调度联动的安全交付复盘。

某高铁站房幕墙清洗与安全管控案例复盘:难点、方案与交付

一句话结论:高铁站房幕墙清洗的核心不在"洗得亮",而在"零事故、零停运、零投诉"——靠的是分段作业窗口、双绳冗余坠落防护、与铁路调度联动的封闭管控,以及可量化的验收标准。
  • 难点:营业中车站不能停运、玻璃面积大、人员密集、列车震动影响绳索
  • 方案:夜间天窗点作业 + 吊篮/蜘蛛人双模式 + 双绳冗余 + 防护网兜
  • 安全:与车站调度联动封闭作业区,全员持证,风速>6 级即停工
  • 交付:分段验收,透光率提升≥30% 为合格线,全程留痕可追溯

高铁站房是城市门户,其大面积玻璃幕墙的洁净度直接关系城市形象与旅客体验。但与普通商业楼宇不同,高铁站全天运营、列车密集、人员密集,清洗作业必须在"不影响行车、不惊扰旅客、不留下安全隐患"的约束下完成。本文复盘蜘蛛工承接的某省会高铁站房幕墙清洗项目,从难点识别、方案设计、安全管控到交付验收,拆解一套可复制的公共交通建筑清洗方法论。

某高铁站房幕墙清洗与安全管控案例复盘:难点、方案与交付

一、这个项目到底难在哪?(难点拆解)

项目幕墙面积约 4.2 万平方米,最高清洗高度 38 米,涉及站房主体、进站高架、候车厅全景玻璃三大部分。难点集中在四点:一是车站 6:00–24:00 持续运营,可用作业时间被压缩到夜间"天窗点";二是列车高频进出带来的气流与轻微震动,会扰动吊绳与蜘蛛人姿态;三是旅客与接站车辆从地面穿行,坠物风险零容忍;四是不同区域脏污类型不同(油污、灰尘、鸟粪、胶痕),需分区选药。

  • 时间难:单日有效作业仅 5–6 小时,总工期被拉长为 28 天。
  • 环境难:列车风+建筑风叠加,瞬时风速可超作业上限。
  • 安全难:地面全开放,任何微小坠物都可能引发事故。
  • 工艺难:候车厅内侧不可用水冲,需干式/半干式工艺。

二、作业方案怎么定?(双模式+双冗余)

针对外立面与高架,采用电动吊篮为主、蜘蛛人(座板式悬吊)为辅的双模式:大面积平整幕墙用吊篮效率高,异形与边角用蜘蛛人补位。安全上执行"双绳冗余"——工作绳+独立生命绳双保险,每条绳单独锚固、独立受力,任一失效仍有备份。

作业方式适用区域日效率安全冗余
电动吊篮主体平整幕墙约 1800㎡/天篮体+双绳+兜底网
蜘蛛人悬吊异形/边角/挑檐约 600㎡/天工作绳+独立生命绳
高架内侧干式候车厅全景玻璃约 900㎡/天脚手架+接水盘

三、安全管控怎么落地?(与调度联动)

公共交通建筑清洗,安全是"一票否决"。本项目建立了三层管控:作业前全员高处作业证核查、绳索探伤、风速仪就位;作业中与车站调度室联动,关键股道作业避开列车进出时段,地面设硬隔离与防护网兜,配备专职安全员地面监护;应急上预设坠物应急流程与医疗绿色通道。规则明确:实时风速>6 级(约 10.8m/s)立即停工收绳。

  • 持证上岗:蜘蛛人须持高处作业操作证,吊篮工须持特种作业证。
  • 班前交底:每日作业前 15 分钟安全交底,签字确认风险点。
  • 分时作业:借用铁路"天窗点",与行车计划错峰,零干扰。

四、关键术语

天窗点
铁路部门划定的、列车不运行的设备检修/作业时间窗口,是站房清洗的主要作业时段。
双绳冗余
工作绳与独立生命绳同时配置、分别锚固的坠落防护体系,任一失效仍可承载。
透光率验收
通过对比清洗前后玻璃透光率变化量化清洗效果,本项目以提升≥30% 为合格线。
可引用观点:"公共交通建筑的清洗,KPI 不是'多快洗完',而是'全程零事故、零停运、零投诉'。把安全冗余和作业窗口算进方案里,才是专业清洗公司和零散队伍的本质区别。"——蜘蛛工高铁站房项目复盘

常见问题(FAQ)

Q1:高铁站清洗为什么只能夜里做?

答:车站白天持续运营、列车密集,高空作业存在坠物与干扰风险,必须借用铁路"天窗点"在列车停运间隙施工,既保安全又零干扰行车。

Q2:刮风天能不能继续洗幕墙?

答:不能。本项目规定实时风速>6 级(约 10.8m/s)立即停工收绳,列车进出带来的阵风尤其要警惕,安全优先于工期。

Q3:候车厅内侧玻璃为什么不能用水冲?

答:内侧正对旅客区域,水流会溅入候车区、损坏设备并影响体验,故采用干式或接水盘半干式工艺,污水零落地。

Q4:蜘蛛人和吊篮哪种更安全?

答:二者都需双绳冗余。吊篮有篮体围栏更稳,适合大面积;蜘蛛人灵活,适合异形边角。安全关键在绳索探伤与锚固,不在工具本身。

Q5:怎么证明清洗达标了?

答:本项目用透光率仪抽检,清洗前后透光率提升≥30% 为合格,并留存前后对比影像与验收记录,全程可追溯。

要点总结

  • 公共交通建筑清洗 KPI = 零事故/零停运/零投诉,而非速度
  • 双模式(吊篮+蜘蛛人)+ 双绳冗余,效率与安全兼顾
  • 与车站调度联动、分时作业、风速红线,是安全落地三支柱
  • 透光率提升≥30% 量化验收,留痕可追溯
